Travaux sur l’ouvrage du Rietz Vilain à Fauquembergues

Voeux 2014
06/01/2014
L’expO des p’tites re’Crues … Où en est-on ?
22/01/2014

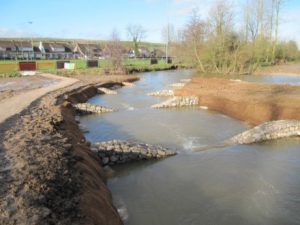

Vue de l’ensemble des travaux

Vue de l’ensemble des travaux

actualisation : 16/01/14 – Ouverture de la rivière de contournement

Les travaux de création d’une rivière de contournement et de stabilisation du vannage du Rietz Vilain à Fauquembergues ont commencé début Août.

Ces travaux ont pour but de :
- restaurer l’ouvrage du Rietz Vilain qui s’est partiellement effondré lors des crues de l’hiver 2012-2013, cet ouvrage étant indispensable à la répartition des flux entre les deux bras qui traversent le centre-ville de Fauquembergues ;
- rétablir la continuité écologique du cours d’eau par une rivière de contournement de l’ouvrage.

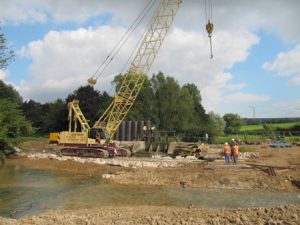

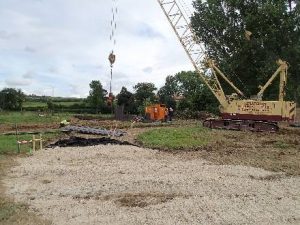

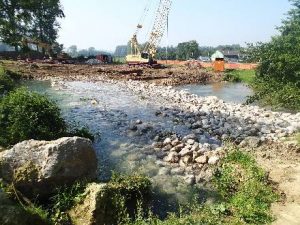

Dans un premier temps, l’entreprise SETHY a mis en place les fondations des futurs seuils de la rivière de contournement, ouvrage de franchissement.

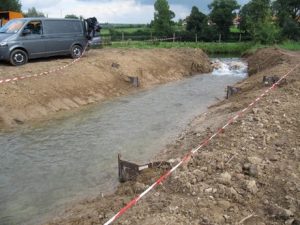

Mise en place des fondations des seuils de la rivière de contournement

Mise en place des fondations des seuils de la rivière de contournement

En parallèle, le batardeau aval de l’ouvrage est mis en place pour que les engins puissent travailler sur l’étanchéification et la remise en état de l’ouvrage.

Mise en place du batardeau aval

Mise en place du batardeau aval

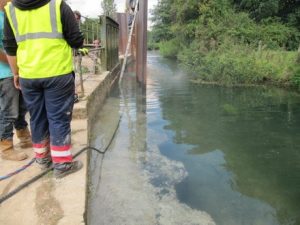

L’étanchéification amont de l’ouvrage est terminée et la rivière de contournement a été ouverte temporairement pour permettre l’alimentation de l’Aa.

mise en eau temporaire de la rivière de contournement

mise en eau temporaire de la rivière de contournement

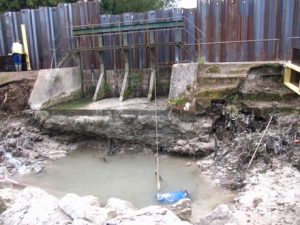

L’étanchéification de l’ouvrage a permis de mettre à sec l’ouvrage et d’en voir l’état général : entre autres, les renards hydrauliques en rive gauche et le sous-cavement du seuil.

Etat de l’ouvrage mis à sec

Etat de l’ouvrage mis à sec

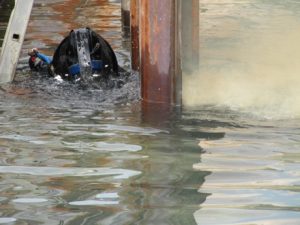

Une équipe de plongeur est intervenue pour procédé au recépage des palfeuilles au niveau du couronnement béton à environ 60 cm sous le niveau moyen.

Découpe des palfeuilles par des plongeurs

Découpe des palfeuilles par des plongeurs

Découpe des palfeuilles d’étanchéification amont

Découpe des palfeuilles d’étanchéification amont

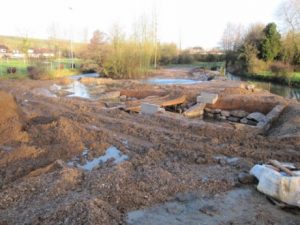

Vue d’ensemble du chantier

Vue d’ensemble du chantier

Les travaux sur l’ouvrage du Rietz Vilain sont achevés et l’entreprise se consacre maintenant à la rivière de contournement. L’entrée de la rivière est à nouveau fermée et le vannage est partiellement ouvert. Le batardeau a été déplacé pour limiter les remontées d’eau de l’Aa dans l’ouvrage par l’aval et l’ouvrage de franchissement temporaire a été retiré pour permettre la mise en place du 4ème seuil.

L’ouvrage après travaux

L’ouvrage après travaux

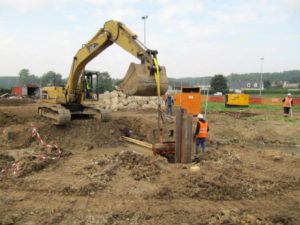

La mise en place des fondations du 4ème seuil

La mise en place des fondations du 4ème seuil

Les premiers seuils ont été coulés entre début et mi-octobre.

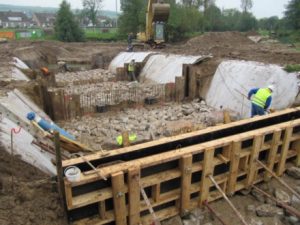

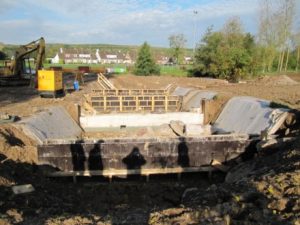

Mise en place des ferraillages et des coffrages

Mise en place des ferraillages et des coffrages

Les opérations de coulage des seuils

Les opérations de coulage des seuils

Le décoffrage des premiers seuils

Le décoffrage des premiers seuils

Les travaux ont été suspendus, pour raison météorologique, du 08 au 25 novembre.

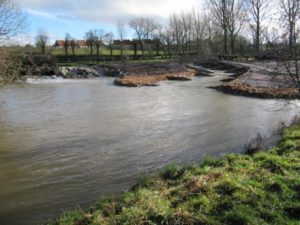

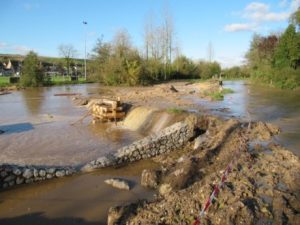

Crue du 04/11/2013

Crue du 04/11/2013

Les travaux ont repris le mardi 26 novembre. Le temps clément a permis de rattraper une partie du retard avec, pour cette fin décembre :
- le percolement des enrochements au niveau du déversoir de l’ouvrage.
- le coulage des culées de la passerelle.
- la réalisation de tous les seuils.
- L’enrochement des 5 premiers bassins de dissipation.

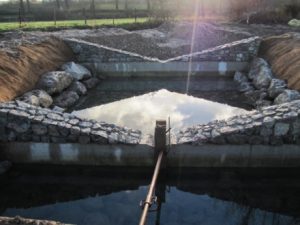

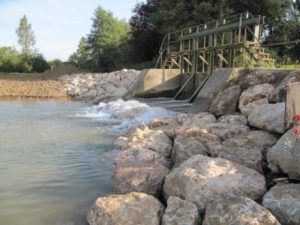

Le vannage et son déversoir en enrochement percolé

Le vannage et son déversoir en enrochement percolé

Vue de l’ouvrage de franchissement

Vue de l’ouvrage de franchissement

Un des bassins de dissipation

Un des bassins de dissipation

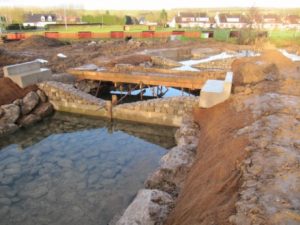

Vue d’ensemble des ouvrages

Vue d’ensemble des ouvrages

L’ouvrage a été contrôlé à sec par l’ONEMA, le mardi 17 décembre, pour en vérifier le calage altimétrique. Aucune remarque n’a été faite sur la réalisation de l’ouvrage.

Pour les fêtes de fin d’année, l’entreprise a mis en sécurité l’ouvrage en :
- ouvrant partiellement le batardeau aval,
- arasant le batardeau amont, comme déversoir complémentaire,
- maintenant une passerelle d’accès temporaire.

Vue de l’amont de la passe et son déversoir temporaire

Vue de l’amont de la passe et son déversoir temporaire

A la reprise des travaux en janvier, l’entreprise a fini :
- les travaux de remodelage du terrain entre le vannage et la rivière de contournement,
- l’enrochement des 2 derniers bassins,
- le retrait du batardeau aval.

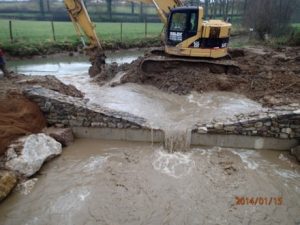

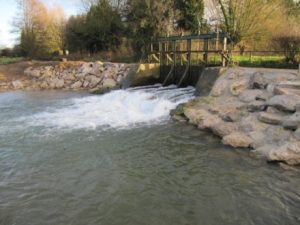

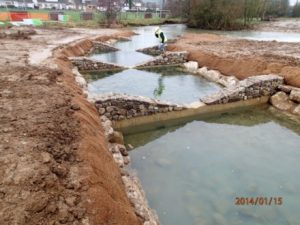

L’ouverture de la rivière de contournement s’est faite ce mercredi 15 janvier après-midi.

Ouverture du batardeau

Ouverture du batardeau

La rivière avant l’ouverture (vue de la passerelle)

La rivière avant l’ouverture (vue de la passerelle)

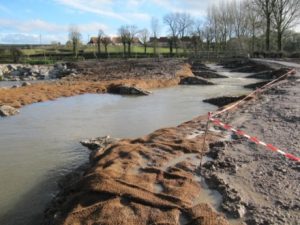

La rivière après l’ouverture (vue de la passerelle)

La rivière après l’ouverture (vue de la passerelle)

La rivière en eau (vue de l’aval)

La rivière en eau (vue de l’aval)

Vue de l’ensemble des travaux

Vue de l’ensemble des travaux

Les travaux vont s’achever pour le 21-22 janvier, avec :
- la pose du déflecteur à l’entrée de la passe,
- La mise en place du chemin,
- la remise en état du terrain,
- et le repli des installations de chantier.
.
.
- Maîtrise d’ouvrage : Commune de Fauquembergues
- Délégation de Maîtrise d’ouvrage : SmageAa
- Maîtrise d’œuvre : EEC-SEGI (Auffay, 76)
- Entreprise : SETHY (Elancourt, 78)

Cet aménagement est financé avec l’aide de :
- L’Agence de l’eau Artois-Picardie à hauteur de 55%
- Le Conseil Général du Pas-de-Calais à hauteur de 25%
